精度提升近4倍,量子传感器为何离产业化还差最后几圈?
财经
财经 > 证券 > IPO > A股IPO > 正文

精度提升近4倍,量子传感器为何离产业化还差最后几圈?

从电网运维端来看,这不是一个“要不要用”的问题,而是“传统设备已经不够用了”的倒逼式选择。

国网安徽电力电科院数字化所青年总师田腾列出过三个非常具体的痛点:高比例新能源接入后,传统电网的设备状态监测精度不足、响应滞后,数据传输与控制指令的安全防护存在短板,传统计算机算力瓶颈难以支撑海量控制对象的快速决策需求。

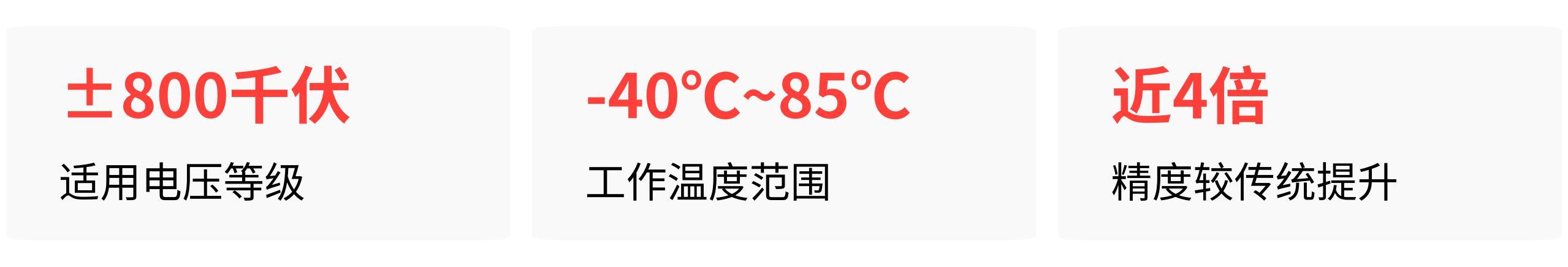

这三个问题,每一条都指向电网硬件的换代窗口。而量子传感给出的回应是实打实的硬件级替代:南方电网研发的全球首套±800千伏特高压直流量子电流传感器,在-40℃到85℃的极端环境下可以稳定运行,测量精度相比传统电流传感器提升了近4倍。

这个精度跃升不是在实验室里测出来的,设备已经在2026年7月部署到新东直流工程新松站,进入工程实地验证阶段。换句话说,电网运维端的需求不是“未来可能产生”,而是“现在就需要解决”,量子传感恰好卡住了这个替代位。

对投资方而言,国网创投这轮出手,不是把量子传感当成一个“讲故事的赛道”来赌,而是当成一个“有明确场景验证、需要扩产加速”的产业节点来投。

2026年8月,国网旗下国网创投基金完成对国盛量子的数千万元战略融资,资金主要用于金刚石NV色心量子测量技术迭代、量子传感产品矩阵扩容与产能建设。

国盛量子与国网联合开发的量子精密测量装置,已经在2024年11月投运的国内首座量子应用示范变电站——合肥候店量子变电站中部署应用,全站共投用18类85台套电力量子技术成果,覆盖电流感知、杆塔姿态测量、隐患预警等场景。

南网那边的特高压量子传感器也已进入工程验证。这些信息的共同指向是:电网端不是“准备用”,而是“已经在用”。国网这轮投资的核心逻辑,是让已经跑通小批量试点的设备,加速进入可复制、可量产的状态,而不是从零开始孵化一个概念。

问题出在产业落地这一侧:从“跑通试点”到“大规模铺开”,中间还有好几个硬缺口没填上。

最直接的一个缺口是标准体系。第二个缺口是成本和小型化。

资本市场的反应,印证了“概念炒作”正在退潮,资金在用脚投票区分真伪标的。

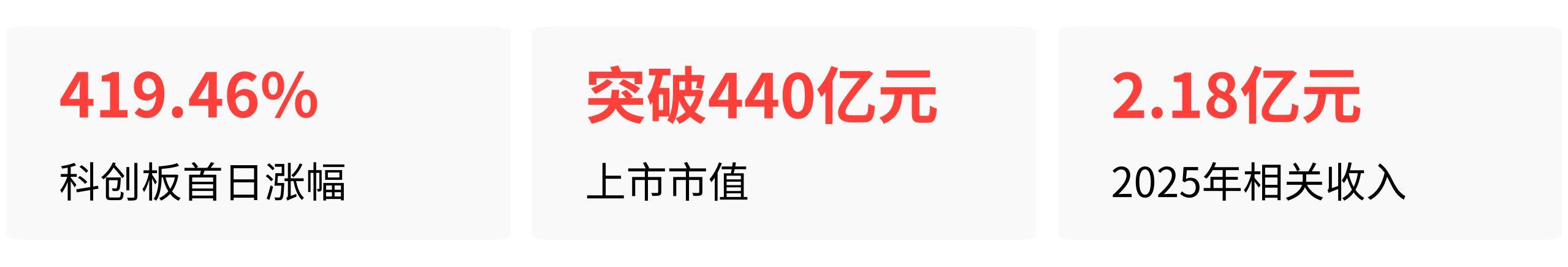

2026年量子产业IPO窗口打开,国仪量子登陆科创板首日大涨419.46%,市值突破440亿元。这家公司2025年量子传感相关收入2.18亿元,是国内唯一实现全系列基于NV色心技术路径的量子传感产品商业化交付的企业。市场已经用真金白银投了票。

综合来看,量子+电力正在摆脱“概念炒作”的标签,但它进入的不是“大规模产业化”阶段,而是“密集场景验证”阶段。

判断依据有三个:电网端出现了真实且不可逆的硬件换代需求,不是PPT上的需求;头部央企已经把投资从“战略布局”推进到“产线扩产”,不是财务投资;资本市场正在用估值分化清洗掉没有落地能力的纯概念标的。

但另一面也真实存在:标准空白、成本偏高、运行数据未公开,这三点决定了至少未来3到5年,量子传感在电力场景的落地形态不是“全电网普及”,而是“特高压和省级示范区先行,配网逐步渗透”的节奏。

十五五期间电网超5万亿元的总投资为这个验证周期提供了足够大的政策接口,但能在多大程度上转化出量子传感的批量采购订单,还要看接下来的示范站运行数据能不能公开交出及格答卷。

产业化不是“有技术就行”的线性推导,而是“技术、标准、成本、数据”四个轮子同时转起来的结果。量子+电力已经转起来了,还在加速,但离全速冲线还差最后几圈。
