硫磺成本涨26%,力勤HPAL项目最大压力为何来自辅料?
HPAL湿法冶炼是镍产业里公认的高毛利赛道,力勤资源奥比岛上的12万吨项目上半年毛利率做到45.5%,怎么看都不像在吃苦。但翻开它这次回A股递交的招股书,真正的成本压力不是电力、不是人工,甚至不是印尼那套让所有人头疼的镍矿新政——最大的推手,是硫磺。

力勤资源奥比岛产业园区规划效果图
硫磺:对成本贡献最大的单一变量
理解这个结论,先看一组公司保荐书中金公司做的官方测算:2026年1到5月,力勤资源硫磺采购均价较2025年全年涨了98.81%,单独这一项,就让湿法每金属吨镍产品的测算成本上升了26.42%。
同期,印尼镍矿基准价(HPM)计价公式修订、配额削减等一系列政策组合拳同样在推高原料成本:2026年5月,这个项目湿法用镍矿采购均价较2025年全年上涨50.47%,对应每金属吨镍产品测算成本上升14.59%。

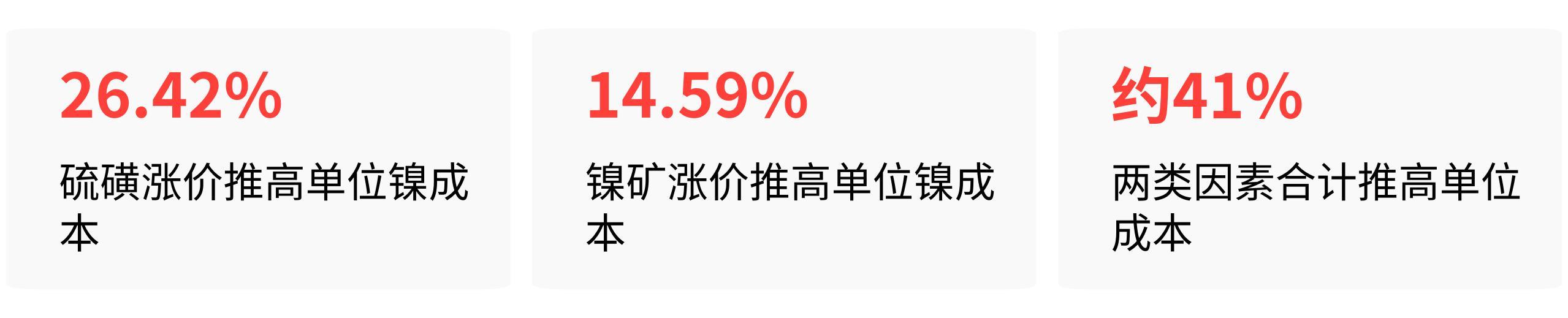

放在一起看,两类因素合计推高了约41%的单位成本,硫磺贡献的26.42%比镍矿采购的14.59%高出将近一倍。

这意味着什么?在行业普遍关注印尼政府收紧资源管控、开采配额从3.79亿湿吨砍到2.5至2.7亿湿吨的时候,力勤资源给自己算的那笔账明明白白写着:辅料端的波动,比矿价本身更凶。
HPAL工艺每生产1金属吨MHP需要消耗10到12吨硫磺,硫酸在湿法冶炼现金成本中的占比高达52%。
印尼约75%到80%的硫磺依赖中东进口,HPAL工厂硫磺安全库存通常只覆盖一到两个月消耗——这个结构意味着,任何一次霍尔木兹海峡的物流停顿或中东地缘冲突,都会在几乎没有缓冲的情况下直接冲击成本。

印尼奥比岛镍冶炼厂区生产场景

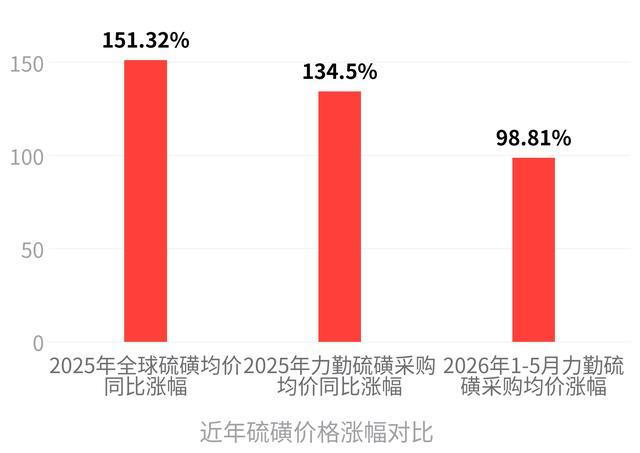

2025年全球硫磺市场均价已经同比上涨151.32%,力勤资源的采购均价涨了134.50%;2026年1到5月再涨98.81%。两轮叠加,硫磺从一个可以被忽略的辅料仓位,变成了HPAL项目成本模型里最大的不确定变量。

镍矿采购:定价公式重新标了一次价
如果说硫磺涨价是行业共同的麻烦,那印尼镍矿计价规则修订就是对所有在印尼建厂的冶炼企业一视同仁的涨价通知。
2026年4月15日,印尼能矿部对镍矿HPM计算公式做了两个关键调整:把镍含量修正系数从原来的17%拉到30%,比如镍品位1.6%的矿石,在新的公式下一口气涨了76%;同时首次把铁、钴、铬等伴生金属纳入计价——过去这些东西是白送的,现在要分开称重、分别算钱。

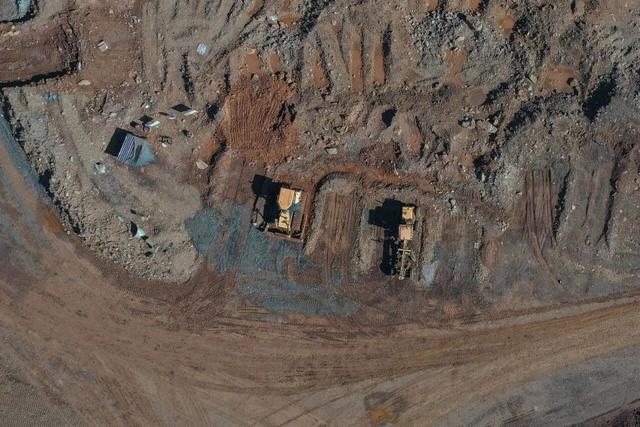

印尼红土镍矿露天开采作业现场
力勤资源自己的测算是,以1.6%镍品位的印尼红土镍矿为例,2026年4月15日到5月31日的SMM印尼内贸均价为67.06美元/湿吨,较2025年全年均价41.89美元/湿吨涨了60.08%。
招股书里直接写:"若未来印尼进一步收紧镍矿开采审批配额或出台更多管控政策,导致镍矿价格持续上行,而公司无法将该等成本涨幅有效传导至下游客户,则仍可能对公司的财务状况和经营业绩产生不利影响。"
但至少到2026年上半年,力勤资源把这笔账传下去了:同期湿法镍产品销售均价涨了27.90%,公司官方披露"销售价格涨幅基本抵消了同期成本涨幅",湿法镍钴化合物毛利率仍然维持在45.5%。
已排除的错误归因
有几类在行业讨论里经常和力勤连在一起的成本标签,招股书的数据其实已经给出否定的答案。
电力成本。 公司披露通过高压釜设备改进(容积从传统700-800m³扩展到1003m³)降低了单位产品能耗。
人工成本。 公司2025年人工成本占生产业务总成本比例为5.86%,较2023年的8.72%已经显著下降,不存在人工成本上行的压力。
物流与海运。 运输成本在2025年占生产业务总成本的4.42%,与2023年的4.75%基本持平,没有园区物流单独拉高成本的事实支撑。
产能爬坡。 OBI园区湿法项目6条生产线在2024年已经全部达产,是全球同类绿地项目中达产速度最快的项目之一,不存在达产不足导致单位折旧高企的逻辑。
压力不在当下,在持续性
到交招股书的节点,力勤资源2026年上半年的营业利润是55.57亿元,较去年同期翻倍。成本涨,售价也跟着涨,毛利率没被压垮。短期看,压力被传导机制接住了。
真正挂在招股书风险提示部分的是长期结构性问题。印尼从2020年禁止镍矿原矿出口以来,所有政策调整都在"资源管控强化→上游加税→引导本地深加工"的路径上单向演进,没有过反向放松的先例。
累进制特许权费率设计形成"镍价越高、政府抽成比例越高"的正向绑定——原材料成本的下行空间被制度性封堵了。

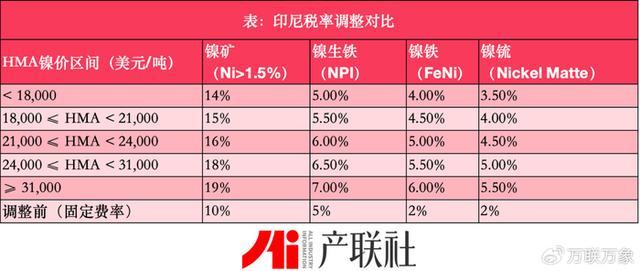

印尼镍产品特许权费率调整对比表
硫磺的麻烦背靠着同样顽固的供给结构:MHP行业的硫磺需求,75%到80%靠中东,库存只够用一到两个月。硫磺作为油气副产,本身扩产弹性极低,成本曲线的特征是上行快、下行慢。战争冲击消退后价格会回落,但长期供需紧平衡下,硫磺大概率不会再回到200美元时代。
力勤资源奥比岛这个项目的成本账,短期是跑得过涨价的。但硫磺和镍矿计价这两根柱子在抬高成本中枢,长期底子比过去厚了实实在在的一块。
